Skårerparken - nyhetsbrev januar 2023

Januar har gjort sitt inntog og med dette er byggingen av Skårerparken inne i sitt siste kalenderår. Frem mot sommeren vil vi ferdigstille store deler grunnarbeidene, og parken vil etter hvert begynne å ta form. Vi i prosjektet har mye spennende arbeid å se frem til i år!

I dette nyhetsbrevet forteller vi kort om arbeidene gjennomført i desember 2022 og arbeider planlagt i januar 2023.

Denne artikkelen er over 1 år gammel og kan inneholde utdatert informasjon.

Oppsummering av hovedaktiviteter i desember 2022

I løpet av desember har prosjektet hatt drift i alle tre delområder.

I del 1 har vi gravd ut og planert et område hvor det skal støpes en liten kjeller. Kjelleren skal fungere som et teknisk rom. Det er nødvendig med et teknisk rom for å kunne drifte parkens elektriske anlegg, samt isbane og fontene. På VA-siden (vann og avløp) har vi arbeidet videre med anleggelse av kum- og rørsystem i bakken.

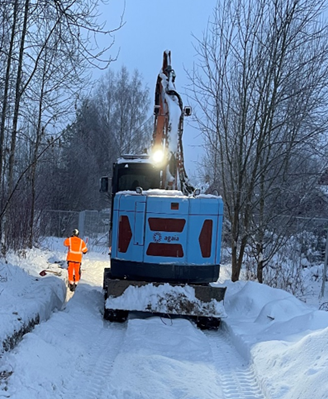

Bilde av utgraving og planering for teknisk rom i Skårerparkens nordøstlige hjørne. - Klikk for stort bildeBilde av utgraving og planering for teknisk rom i Skårerparkens nordøstlige hjørne.

I del 2 har vi jobbet videre med arbeider relatert til spunt og VA.

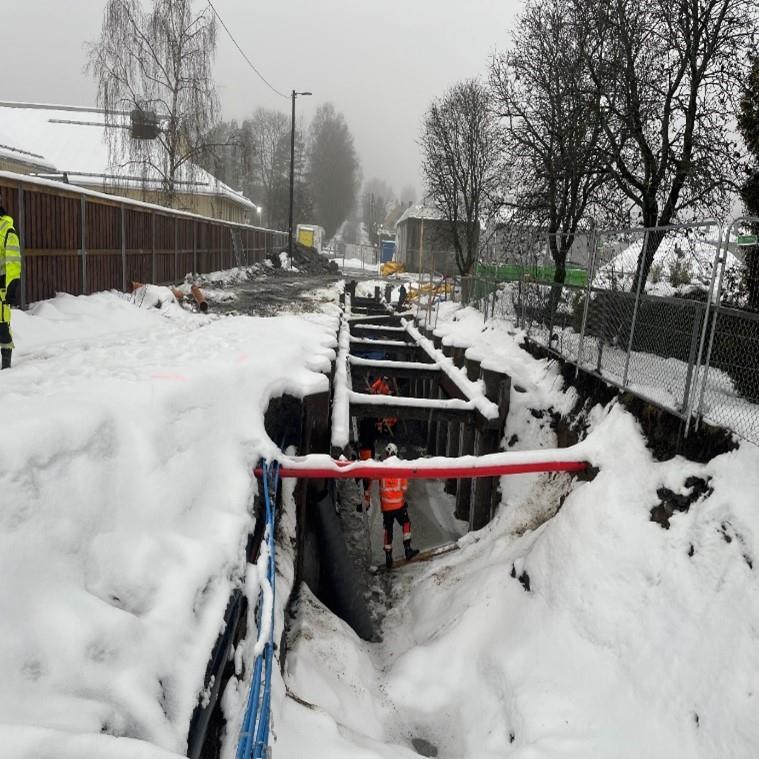

Bilde av arbeider i Sigurds vei - Klikk for stort bildeBilde av arbeider i Sigurds vei

I del 3, det vil si området fra Skårersletta og oppover mot Rolvsrud idrettsplass, har vi fortsatt arbeidet med anleggelse av turstien. Det har også blitt gjennomført sprengningsarbeider.

Bilder av arbeider i Mindre park. - Klikk for stort bildeBilder av arbeider i Mindre park.

Planlagte hovedaktiviteter i januar 2022

Kartet illustrerer Skårerparken-prosjektets tre delområder. - Klikk for stort bildeKartet illustrerer Skårerparken-prosjektets tre delområder.

Del 1 (Skårerparken)

  • Betong-teamet skal i hovedsak arbeide med teknisk rom i parkens nord-østlige hjørne
  • VA-teamet fortsetter arbeidet med infrastruktur i bakken.

Del 2

  • Prøvetagning av masser for forurensning
  • VA-arbeider med rør i grunn
  • Påbegynnelse betongarbeider for anleggelse av kulvert og kanal

Del 3

  • Arbeid med anleggelse av tursti fortsetter. I januar begynner vi å sette storgatestein langs stien.
  • Det vil være noe sprengningsarbeid i løpet av januar 2023.

Informasjon om arbeidstid og kommunikasjon med publikum
Vi vil gjennom hele anleggsperioden etterstrebe å holde publikum oppdatert om fremdriften i prosjektet generelt og arbeid som kan påvirke naboer spesielt. Informasjon vil bli gitt via dette nyhetsbrevet og med direkte dialog med berørte naboer.

  • For mer informasjon om prosjektet se Lørenskog kommunes nettsider
  • Prosjektets arbeidstid vil normalt være mandag til torsdag, i tidsrommet klokken 07:00-17:30.

Mer informasjon om prosjektet

På våre nettsider kan du lese mer om Skårerparken

Kontaktinformasjon
Ole Erik Thingstad
Lørenskog kommune sin representant på byggeplassen
Telefon: 95 79 82 85
E-post: oleth1@lorenskog.kommune.no
