Skårerparken – nyhetsbrev juli og august 2023
Her kommer en oppdatering på fremdriften i Skårerparken. Vi har jobbet på for å få det meste av grunnarbeidet ferdig før vi går ut i sommerferie. I uke 28, 29 og 30 stenger vi anlegget. Vi takker for den gode forståelsen dere som naboer så langt har hatt for vårt anlegg med tanke på støy og rystelser. Vi håper alle får en fantastisk fin sommer.
RIKTIG GOD SOMMER!
Denne artikkelen er over 1 år gammel og kan inneholde utdatert informasjon.
Oppsummering av hovedaktiviteter i juni 2023

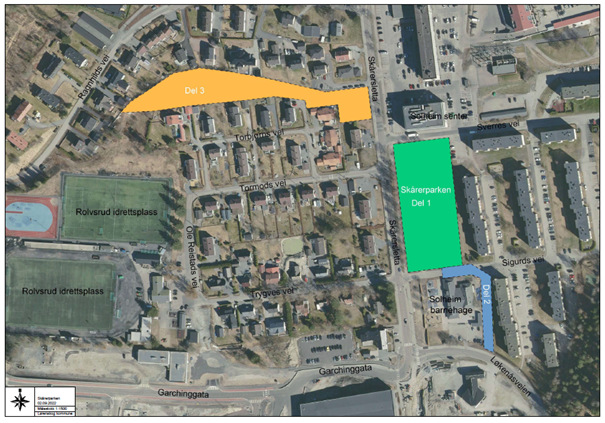

Kartet illustrerer Skårerparken-prosjektets tre delområder
Del 1
I hovedparken har vi gjort mye den siste måneden og man begynner virkelig å se konturene av hvordan parken kommer til å bli når vi er ferdige. Vi er godt i gang med å montere cortenstål som fungerer som en kant mellom gangareal og plen og plantearealer. Sittekanter i betong har vi også kommet langt med. På kollen har vi brukt mye tid og ressurser på å tilpasse føringsveier til lysfundamenter som skal belyse lønnetrærne, slik at de ikke skal skade røttene på trærne.

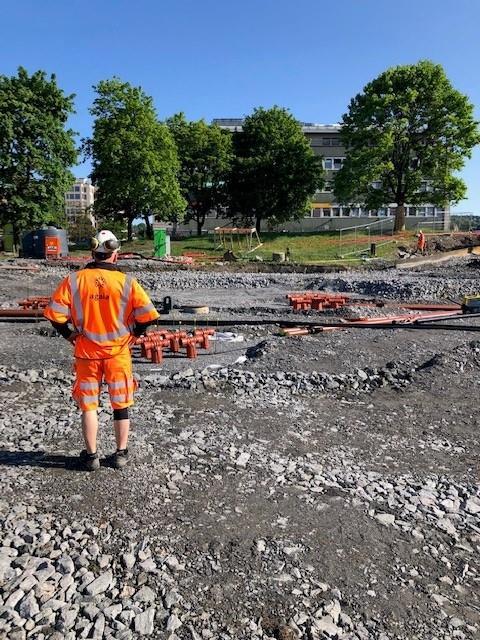

Fundament til fontene
- Vi fortsetter med arbeider mellom de to dammene på vestsiden av parken (dam 1 og dam 2).
- Vi har jobbet videre med betongmurer og sittekanter.
- Det er montert lysfundamenter i kollen.
- Det er lagt smågatestein fra Sverres vei og litt inn i parken, en av inngangene til parken.
- Det er lagt smågatestein ved sykkelparkering.
- Vi har avrettet terrenget for å klargjøre for tredekker og betongmurer.
- Vakuumgraving (en gravemetode for å skåne røttene til trærne) på kollen i forbindelse med etablering av belysning og møbler.
Del 2
I våtdraget er vi ferdig med sprengningsarbeider og alt av vann og avløp er nå koblet. Vi har startet arbeidet med å etablere en enkel bro (klopp A) fra Løkenåsveien til turstien langs våtdraget.
- Arbeid med utgraving
- Tilbakefylling av masser
- Koblet vann og avløp
Armering av Klopp A
Del 3
I parken på vestsiden av Skårersletta har vi blitt ferdig med stien som går opp mot Rolvsrud stadion og planert ut jordmassene rundt stien. Lysmaster har blitt montert og nå er det stort sett bare planting som gjenstår.
Tursti med trær på siden
Planlagte hovedaktiviteter i juli og august 2023
Del 1 (Skårerparken)
- Vi vil ferdigstille broterskel.
- Vi skal legge membran i dam 1 og 2.
- Vi skal avrette for gangstier.
- Vi vil fortsette arbeidet med å legge kantavgrensing mot gangsti.
- Videre arbeider med arena.
- Cortenstål kant.
- Føringsveier.
Del 2
- Vi fortsetter med oppfyllingsarbeider.
- Videre betongarbeider for anleggelse av klopp A.
- Oppfylling mot barnehage.
Del 3
- Det vil bli utført sprøyting for å bekjempe fremmedarter rundt mindre park.
- Planting blir i oktober.
Informasjon om arbeidstid og kommunikasjon med publikum
Vi vil gjennom hele anleggsperioden etterstrebe å holde publikum oppdatert om fremdriften i prosjektet generelt og arbeid som kan påvirke naboer spesielt. Informasjon vil bli gitt via dette nyhetsbrevet og med direkte dialog med berørte naboer.
- For mer informasjon om prosjektet se Lørenskog kommunes nettsider.
- Prosjektets arbeidstid vil normalt være mandag til torsdag, i tidsrommet klokken 07:00-17:30.
- De kommende ukene vil det være arbeider også på fredager i tidsrommet kl. 0700- 17:30.
- Det kan forekomme noe arbeid på lørdager.
- I uke 28, 29 og 30 er anlegget sommerstengt.
Mer informasjon om prosjektet
På våre nettsider kan du lese mer om Skårerparken.
Kontaktinformasjon
Tor Kristian Molden
Lørenskog kommunes representant på byggeplassen
Telefon: 994 54 590
E-post: tormol@lorenskog.kommune.no
Publisert av Anneline Fossum
Sist endret 18.07.2023 14.12
