Vi har delt inn prosjektet i seks faser. Prosjektet startet med fase én, deretter fase to og vi er nå i fase tre.
Figur 1: Fasene 1-6 i prosjektet. Trykk på bildet for å se det større.Planlagt fremdrift for de ulike fasene:
Milepæl 1 – Ferdigstillelse av fase 1 og 2 i februar 2024.
Milepæl 2 – Ferdigstillelse av fase 3 i april 2024.
Milepæl 3 – Ferdigstillelse av fase 4 i juni 2024.
Milepæl 4 – Ferdigstillelse av fase 5 i august 2024.
Milepæl 5 – Ferdigstillelse av fase 6 i oktober 2024.
Oppsummering av hovedaktiviteter i fase 1 og 2
Prosjektet har jobbet veldig godt siden oppstart i oktober, og første milepæl ble nådd i februar 2024 i henhold til planen. Milepæl 1 innebærer fase 1 og 2 av prosjektet, fra Solheim barnehage og oppover et strekk i Løkenåsveien, se figur 1 over. Det gjenstår noen arbeider i fase 1 og 2 som tas med i fase 3 av prosjektet, se nærmere beskrivelse under planlagte hovedaktiviteter i fase 3.
Hovedaktiviteter som er gjennomført:
- Vi har utført sprenging, pigging og gravd ut grøfter.
- Vi har lagt rør og kummer.
- Gangvei og kjørevei er avrettet med fresasfalt.
- Asfaltering og kantsteinsarbeider utføres i forbindelse med neste fase, da disse arbeidene er temperaturavhengig.
- Jord, grønt og opprydning i grøftene blir gjennomført til våren/sommeren.

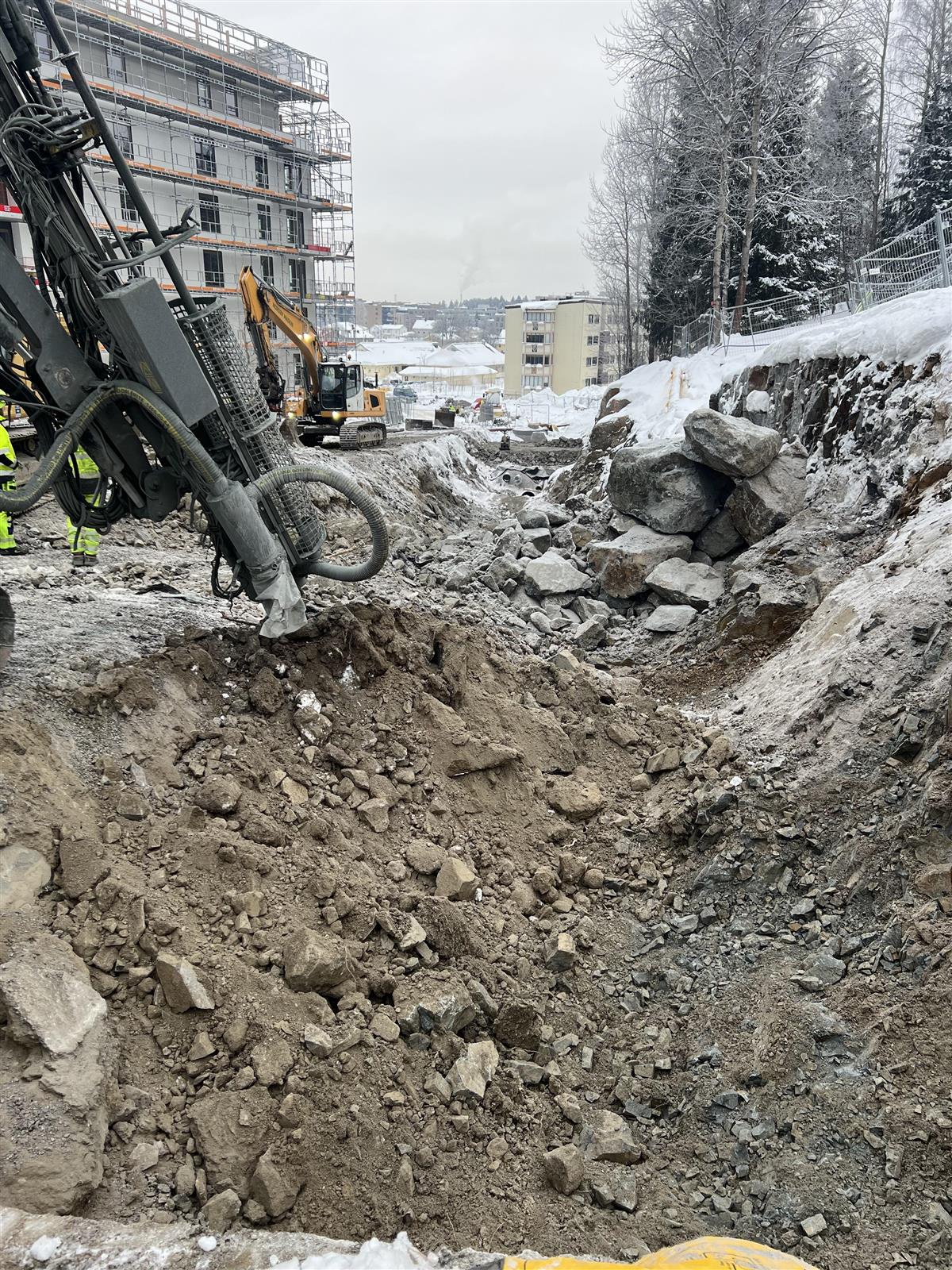

Bildet viser tidligere arbeider i fase 2, sett i retning mot Solheim barnehage.
Kai H. Holm
Prosjektet jobber nå videre med fase 3 med planlagt ferdigstillelse i april 2024. Fase 3 strekker seg fra fase 2 til nord for krysset Løkenåsveien – Skåreråsen. I denne fasen skal vi hovedsakelig utføre følgende:
- Vi graver ut og sprenger grøft.
- Vi skal legge rør og kummer videre.
- Gangvei og kjørevei blir avrettet med fresasfalt.
- Gangvei og kjørebane for fase 1, 2 og 3 vil bli asfaltert.
- Kantsteinsarbeider, grøfter, bekkeinntak, veilysanlegg etc. for fase 1, 2 og 3 vil bli komplettert.
- Etter fase 3 starter arbeider med fase 4. Fase 4 er i krysset Løkenåsveien/Skåreråsen (se faseplan) og har planlagt oppstart mot slutten av april. Nærmere informasjon om trafikkavvikling vil komme.
Gangvei mellom Skårerlia og Løkenåsveien
Gangveien mellom Skårerlia og Løkenåsveien har vært åpen midlertidig i noen uker, og vi har gjort en ny vurdering av denne åpningen. Vi ønsker å unngå at folk kommer inn på anleggsområdet. Av hensyn til sikkerheten til gående og syklende, har vi derfor besluttet å stenge gangveien igjen. Trafikkmønsteret for gående og syklende vil bli slik det var før passasjen ble åpnet, se skisse nedenfor. Gangveien vil åpne igjen ved neste milepæl i april måned.
Skissen viser alternativ gangvei, så lenge gangveien mellom Skårerlia og Løkenåsveien er stengt.Informasjon om arbeidstid og kommunikasjon med publikum
Gjennom hele anleggsperioden skal vi jobbe for å holde publikum oppdatert om fremdriften i prosjektet generelt og arbeid som kan påvirke naboer spesielt. Informasjon vil bli gitt via nyhetsbrev som dette og med direkte dialog med berørte naboer.
På kommunens nettsider kan du lese mer om prosjektet.
Anleggsarbeider kan pågå på hverdager mellom klokken 7:00 og 19:00. Det kan også forekomme arbeider på lørdager klokken 08:00 – 15:00. Arbeider som må utføres på natt/helligdager blir varslet særskilt i forkant.
Kontaktinformasjon
Kai H. Holm
Lørenskog kommune, Byggeleder
Telefon: 951 42 733
E-post: kaihol@lorenskog.kommune.no
Camilla Moen
Lørenskog kommune, Prosjektleder
Telefon: 416 55 457
E-post: cammoe@lorenskog.kommune.no
